西财大曲江创新创业园项目9月各项工作进展汇总如下:
一、筹备工作
1.前期手续:项目北侧联排外立面改造审批手续已办理完结,已取得批复意见总平图;生态景观车库已确定初步方案,预计 9月末报规划局审议;天然气报建及施工已确定代办单位,相关工作积极推进中。

(生态景观车库规划)
2.工程图纸图审:目前除室内公区装修图纸待提交审核外,其余部分均已完成图审。
3.施工招标:项目招标现已完成招标清单和限价的编制,计划月 9 月 30 日开标。
二、施工进展

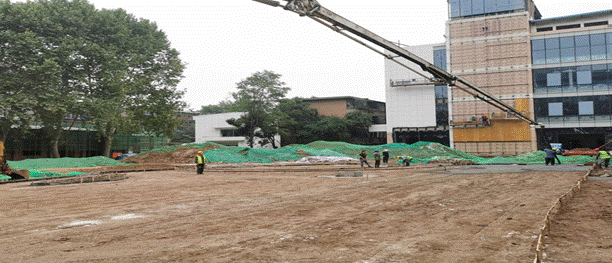

1.北侧联排(双创配套)施工:双创配套钢结构主架安装、钢构底座混凝土浇筑全部完成;北面砖砌墙灰土、垫层施工全部完成;项目北侧双创配套 1-24轴屋面找平全部完成,8-16轴基础回填全部完成,二次结构砖砌墙抹灰全部完成。

(北侧双创配套)

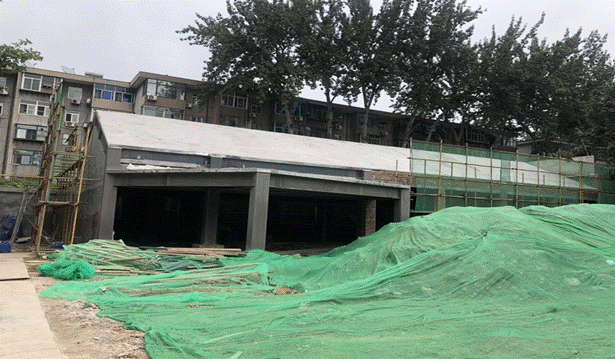

2.双创公寓施工:双创公寓西立面一楼以上部分已完成,南北两侧钢结构楼梯及外封玻璃幕墙施工完成。东立面电梯工程已完成钢结构施工,抗碱封闭底漆粉刷已完成40
。

(双创公寓)
3.培训基地施工:培训基地屋面东段防水卷材铺装及闭水试验全部完成,门厅雨棚安装完成70
。

(培训基地)

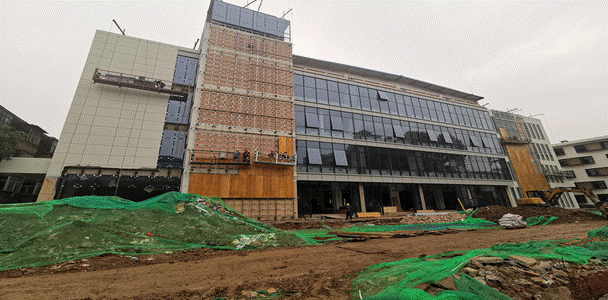

4.产业空间施工:产业空间室外连廊电梯坡道地面混凝土浇筑全部完成,连廊电梯安装完成40
。

(产业空间)
5.双创餐厅:双创餐厅外立面真石漆粉刷已全部完成。南、北立面窗扇安装全部完成。

(双创餐厅)
6.文化交流中心施工:新建文化交流中心地下室地面混凝土浇筑全部完成,设备底座安装全部完成,屋面防水、保温施工全部完成,上屋面钢爬梯安装全部完成。

(文化交流中心)

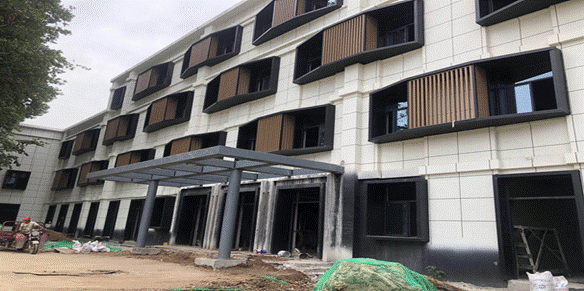

7.联合教育中心:联合教育中心室内砖砌墙施工已完成,西南立面千思板龙骨安装已完成,外立面真石漆粉刷全部完成,西立面玻璃幕墙、铝单板安装完成95
,窗套安装完成70
。

(联合教育中心)

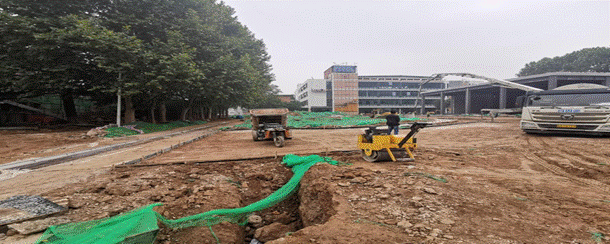

8.室外总体:室外雨污水管网施工已完成80
,电力管道外套铺设完成70
,室外消防已完成50
,室外整平完成20
。

(室外总体施工)
